Шесть этапов дизайн-проекта: сроки, подписи и цена правки

· Ирина Полякова · 8 минут чтения

Рабочий стол проектировщика: чертежи, образцы материалов и лазерный дальномер
Проект движется тактами, и на каждом из них стол выглядит по-разному

Проект движется тактами, и у каждого такта есть точка невозврата — подпись. Разбираем, что подписывается на шести переходах и во что обходится передумать после каждого из них.

У проекта есть свойство, которое не видно из брифа: он необратим не целиком, а порциями. Каждый этап забирает часть решений из категории «обсуждаем» в категорию «унаследовано» — и дальше всё, что строится сверху, опирается именно на них. Отсюда и правило, которое звучит занудно, но экономит месяцы: передумывать надо на своём этапе.

Шесть этапов: сроки и что закрывает подпись
ЭтапОриентир по срокуЧто фиксируется подписью
1Замер и техническое задание3–5 днейфактическая геометрия и состав задачи
2Планировочные решения2–3 неделиположение стен, дверей и мокрых зон
3Концепцияоколо 2 недельматериалы, палитра, характер интерьера
4Визуализации2–3 неделивнешний вид каждого помещения по ракурсам
5Рабочая документация3–4 неделиразмеры, узлы, привязки, ведомости
6Авторский надзорпо графику стройкисоответствие построенного чертежу

Сумма по столбцу сроков даёт примерно 10–13 недель чистой работы. Реальный календарь всегда длиннее: между этапами стоят паузы на решения заказчика, а при перепланировке параллельно идёт свой бумажный такт. Разные студии называют разные сроки, и расхождение почти целиком объясняется двумя вещами: входит ли в срок рабочая документация и сколько раундов правок заложено в договор.

Настенный график проекта с шестью полосами этапов и отметками сроков
Сумма этапов даёт 11–14 недель чистой работы, календарь всегда длиннее

1. Замер и техническое задание

Здесь получают две вещи: фактические размеры и список требований. Обе одинаково важны, но вторая чаще делается формально — и потом мстит.

На замере фиксируются не только длины стен, но и диагонали помещений, высоты в нескольких точках, отклонения стен от вертикали, положение стояков, радиаторов, вентканалов и высота подоконников. Разница между планом БТИ и фактом в несколько сантиметров — норма, а не повод для скандала; важно, чтобы дальше работали с фактом.

Техническое задание — это перевод образа жизни в сантиметры. Сколько человек живёт, кто когда встаёт, где сушится бельё, сколько верхней одежды, какая посудомоечная машина — 45 или 60 см. Последний вопрос выглядит мелочью ровно до момента, когда из-за него переигрывается весь кухонный фронт.

Важно
Не подписывайте ТЗ с формулировками «уютно», «в современном стиле», «побольше хранения». Подписывайте то, что можно проверить рулеткой: спальных мест — три, погонных метров хранения — не менее двенадцати, рабочее место — 120 см столешницы у окна.

2. Планировочные решения

Самый дешёвый этап для изменений и самый дорогой для ошибок. Обычно готовят несколько вариантов: один строится от ограничений (стояки, несущие, нормы), другой — от сценариев жизни, третий намеренно спорный, чтобы проверить границы задачи.

Именно здесь решается всё, что потом невозможно подвинуть без переделки. На условной квартире 58 м² вопрос кухни-гостиной упирается в уклон канализации и газовый стояк — и если это выясняется на стадии визуализаций, теряется не неделя, а полтора месяца. В студии 32 м² на этом же этапе складываются проходы у кровати и глубина шкафа, после чего становится понятно, где вообще может пройти перегородка.

Планировка — единственный этап, где «а давайте попробуем наоборот» стоит один рабочий день. На всех следующих та же фраза стоит недели.
Несколько вариантов планировки на кальке, наложенных друг на друга
На этом этапе «а давайте наоборот» стоит рабочий день, дальше — недели

3. Концепция

Материалы, палитра, характер. Выходит набором коллажей, подборкой образцов и первыми принципиальными решениями по отделке: какой пол сквозной, где меняется покрытие, чем закрывается мокрая зона, какой сценарий света.

Здесь важно физически трогать образцы. Кусок плитки под лампой в шоуруме и та же плитка при вашем окне на север — разные материалы. Решение по цвету принимают не по каталожному вееру, а по выкрасу на стене, и лучше — после того, как известно, какие лампы будут стоять.

4. Визуализации

Рендер наследует геометрию из замера и планировки, каталожные модели мебели — из подбора, а свет — из схемы. Поэтому визуализации не делают раньше: любое смещение стены обнуляет сцену целиком, и вторая версия занимает столько же времени, сколько первая.

Полезно понимать границы жанра. Картинка честно показывает пропорции, расстановку и общий характер. Она не показывает допуски: реальный стык, реальный шов плитки, реальный оттенок краски при вечернем свете. Поэтому к каждому ракурсу прикладывают развёртку с размерами — она и есть документ, а рендер лишь иллюстрация к нему.

Практика
Договоритесь заранее, сколько раундов правок входит в этап и что считается правкой. Смена оттенка текстиля и перенос дверного проёма — разные события, но и то и другое заказчик называет одним словом «поправить».
Распечатанный рендер интерьера рядом с развёрткой стены с размерами
Рендер показывает характер, размеры живут на развёртке — работают они только вместе

5. Рабочая документация

Здесь проект перестаёт быть картинкой и становится инструментом. Полный альбом листов — обмерный и монтажный планы, привязка сантехники, схемы розеток и света, планы полов и потолков, развёртки и узлы — это то, чем на объекте пользуются ежедневно. Именно на этой стадии становится видно, что дверь бьётся о выключатель, а холодильник не проходит в проём: чертёж заставляет проверить то, что на рендере просто не попало в кадр.

Три-четыре недели на этом этапе — не задержка, а работа. Каждый лист — это принятое решение, которое иначе принял бы прораб в ваше отсутствие.

6. Авторский надзор

Выезды привязывают к контрольным точкам стройки, а не к календарю: разметка стен, электрика до штробления, гидроизоляция до стяжки, раскладка плитки до первого ряда, монтаж дверей, приёмка мебели. Логика простая — приезжать нужно тогда, когда отклонение ещё исправимо. После стяжки перенос розетки стоит уже не «пять минут электрику», а вскрытие пола.

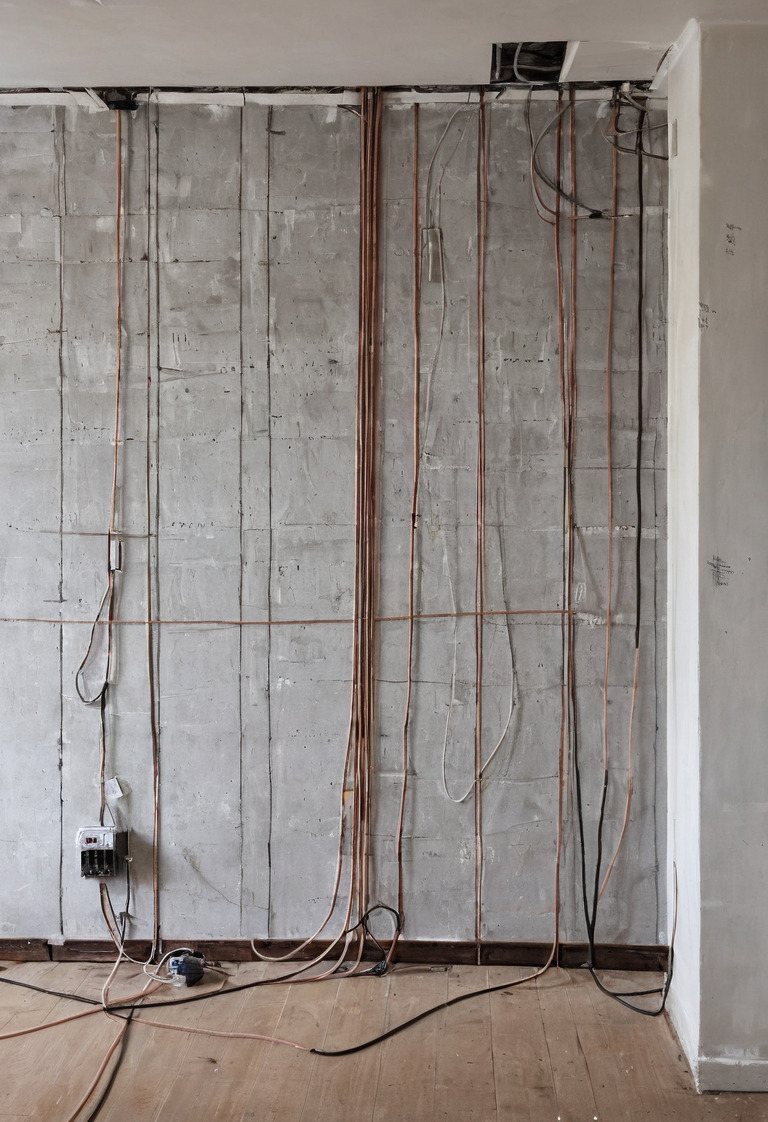

Стена со штробами под электрику и распечатанной схемой розеток на ней
Выезд на надзор привязан к моменту, когда отклонение ещё можно исправить

Где обычно теряется календарь

Сроки в таблице — это чистое время проектной работы. Календарь растягивают три вещи, и ни одна из них не связана со скоростью проектировщика.

Первая — паузы на решения. Между этапами всегда стоит согласование заказчика, и оно занимает столько, сколько занимает. Планировка, отправленная в пятницу и открытая через две недели, — это две недели, которых нет ни в одном договоре. Помогает простое условие: срок ответа фиксируется наравне со сроком работы.

Вторая — параллельный бумажный такт. Если задумана перепланировка, техническое заключение и проект для согласующего органа готовятся отдельными людьми и по своему графику. Запускать этот такт нужно сразу после утверждения планировки, а не после визуализаций — иначе он не идёт параллельно, а добавляется в конец.

Третья — комплектация. Мебель по индивидуальным размерам и часть оборудования имеют собственный срок производства, который считают неделями. Если заказ уходит после окончания проекта, стройка встаёт не из-за чертежей, а из-за ожидания поставки.

Почему правка дорожает

Причина не в жадности, а в наследовании. Каждый этап строится на предыдущем, и изменение внизу стека переписывает всё, что стоит выше.

  • Изменить положение стены на планировке — перечертить один план.
  • То же изменение после концепции — плюс пересчёт материалов и площадей отделки.
  • После визуализаций — плюс перестроить сцену, переставить свет, отрендерить заново.
  • После рабочей документации — плюс переделать развёртки, схемы розеток и света, планы полов и потолков, ведомости.
  • После начала работ — плюс демонтаж уже сделанного и время бригады.
Стопка чертежей с одним листом, вытянутым из середины
Цена правки — это стоимость не нового чертежа, а всех, что стояли на нём
Цена правки — это не стоимость нового чертежа. Это стоимость всех чертежей, которые на нём стояли.

Отсюда практический вывод для заказчика: медлить нужно на первых двух этапах и быть быстрым на последних. Неделя раздумий над планировкой — вложение. Неделя раздумий над цветом фасада, когда кухня уже в производстве, — просто неделя.

Типичные просчёты, которые ловятся при внимательном прохождении этих этапов, собраны в разборе ошибок планировки, всплывающих на стройке. Остальные материалы про устройство процесса — в рубрике «Метод», учебные разборы конкретных планировок — в «Работах».

Короткие ответы

Сколько всего длится дизайн-проект квартиры?
Если сложить сроки шести этапов из таблицы ниже, получается примерно 10–13 недель чистой работы. Календарный срок всегда больше: в него добавляются паузы на решения заказчика, раунды правок и, при перепланировке, отдельный бумажный такт. Разброс между студиями объясняется прежде всего тем, входит ли в срок рабочая документация.
Можно ли начать ремонт после планировки, не дожидаясь остального?
Демонтаж — да, если планировка утверждена и, при необходимости, согласована. Всё, что дальше — электрика, разводка воды, стяжка, — упирается в листы, которые появляются только на стадии рабочей документации.
Почему визуализации делают не в начале?
Рендер наследует геометрию из обмеров и планировки. Если картинку рисуют до утверждённого плана, любое изменение стены обнуляет всю сцену — и переделка занимает столько же времени, сколько первая версия.
Сколько стоит дизайн-проект?
Единой цифры нет: цена считается за квадратный метр, но её определяют состав альбома, число визуализируемых помещений, количество выездов на надзор и то, входит ли в пакет комплектация. Сравнивать предложения имеет смысл только по одинаковому составу — иначе сравниваются разные работы, а не разные цены.
