Комплектация начинается задолго до отделки: материал приезжает к дате, а не к настроению

Комплектация — единственная часть проекта, где ошибка измеряется не сантиметрами, а неделями простоя бригады. И почти всегда она случается в одной строке таблицы.

Бригада стоит третий день. Стены оштукатурены, гидроизоляция высохла, плиточник готов — но плитка приедет через две недели, потому что нужного калибра на складе не оказалось, а менеджер об этом узнал только вчера. Никто не ошибся в чертеже. Ошибка сидела в строке таблицы, где вместо артикула стояло слово «серая, матовая».

Ведомость комплектации — самый скучный документ проекта и единственный, который напрямую управляет календарём стройки. В отличие от листов рабочего альбома, она не описывает, как устроен интерьер. Она описывает, что и когда физически приедет на объект.

Спецификация — это про количество, а не про красоту

Юридически спецификация — часть договора, и закон относится к ней жёстче, чем кажется. Пункт 2 статьи 465 ГК РФ: «Если договор купли-продажи не позволяет определить количество подлежащего передаче товара, договор не считается заключенным». То есть строка без числа — это не договорённость, а намерение. Рядом стоит статья 478: «Продавец обязан передать покупателю товар, соответствующий условиям договора купли-продажи о комплектности». Смеситель без донного клапана и шкаф без направляющих — вопрос комплектности, и спорить о нём можно только тогда, когда комплектность где-то записана.

Важная оговорка, которую заказчики путают постоянно. Договор поставки по статье 506 ГК РФ заключается для использования товара «в предпринимательской деятельности или в иных целях, не связанных с личным, семейным, домашним и иным подобным использованием». Частный заказчик, покупающий плитку в свою квартиру, под поставку не подпадает — у него розничная купля-продажа и Закон «О защите прав потребителей», а это набор прав куда сильнее.

Спецификация — не список покупок. Это описание предмета договора, и всё, чего в ней нет, продавец передавать не обязан.
Разворот ведомости комплектации на столе: колонки с артикулами, количеством, датами заказа и монтажа, рядом образцы материалов
Строка считается заполненной, когда по ней может отработать человек, не видевший проекта

Из чего состоит одна строка

Строка считается заполненной, когда по ней может отработать человек, который не видел проекта: кладовщик, водитель, монтажник.

Артикул производителя
единственное поле, по которому позиция ищется однозначно; название коллекции и цвет — не идентификатор
Цвет по фирменному вееру
код системы (RAL, NCS, палитра конкретного бренда) плюс степень блеска; словами цвет не задаётся
Размер и, где применимо, калибр
для плитки — рабочий размер, для мебели — габарит из обмера, а не из каталога
Комплектность
что входит в коробку и что докупается отдельно: крепёж, сифон, доводчик, трансформатор
Количество с запасом
отдельно расчётное и отдельно резерв, чтобы было видно, откуда взялась итоговая цифра
Поставщик и способ поставки
«в наличии» на конкретном складе или «под заказ» с указанием срока производства
Дата заказа и дата монтажа
две даты, между которыми лежит срок; без них строка не работает как инструмент планирования

Разные категории ломаются в разных полях — и лечится это тоже по-разному.

Где чаще всего рвётся строка спецификации, по категориям
КатегорияКритичное полеЧто происходит, если его нет
Плитка и керамогранитАртикул, калибр, номер партииДве партии в одном помещении: разный оттенок и разная фактическая ширина шва
СантехникаКомплектность и тип монтажаИнсталляция без клавиши, смеситель без скрытой части — простой на неделю в готовом санузле
СветТип установки, размер выреза, драйверПотолок закрыт под другой вырез; светильник не встаёт в готовое отверстие
Мебель на заказГабарит по факту и дата замераКорпус изготовлен по проектному размеру и не встаёт в реальную нишу
ДвериСторона открывания, размер проёма, тип коробкиПроём подготовлен неверно; у скрытого монтажа это переделка стены, а не подгонка
Отделочные материалыНомер партии краски и обоевДокрас в другой партии виден на стене при боковом свете

Калибр и тон: почему две коробки не совпали

Это самый частый конфликт на объекте, и почти всегда правы производитель и продавец.

Действующий стандарт — ГОСТ 13996-2019 «Плитки керамические. Общие технические условия», введён в действие с 1 июня 2020 года взамен ГОСТ 13996-93, ГОСТ 6141-91 и ГОСТ 6787-2001. Он вводит два понятия, которые заказчику нужно знать наизусть. Пункт 3.15: «рабочий размер W (калибр): Размер, устанавливаемый для процесса изготовления керамических плиток, которому должен соответствовать фактический размер в пределах допустимых отклонений для заданного калибра». Пункт 3.17: «калиброванные плитки: Плитки, отсортированные по фактическим размерам в пределах отклонений, допустимых для одного калибра».

Смысл прост: керамика при обжиге даёт усадку, и она не одинакова от замеса к замесу. Поэтому готовую плитку сортируют по фактическому размеру на группы — калибры. Внутри калибра плитки совпадают, между калибрами — нет. Отдельно у ретифицированных плиток (пункт 3.4) грани обработаны так, «чтобы фактические размеры всех плиток были в пределах размеров одного калибра».

С цветом стандарт ещё определённее. Пункт 6.1.2 требует, чтобы цветовое решение лицевой поверхности соответствовало утверждённым образцам-эталонам, и заканчивается фразой: «Оттенки цвета и различия в фактуре (рисунке) не регламентируются». Эталон — это образец, а не соседняя коробка. Разница в тоне между партиями браком не является, и вернуть плитку по этому основанию нельзя.

Что реально проверять при приёмке
По пункту 7.2 плитки принимают партиями, и «партия должна состоять из плиток одного производственного артикула». Пункт 6.4.2 перечисляет обязательную маркировку упаковки: страна и наименование изготовителя, количество, дата изготовления или номер партии, сорт, артикул, адреса, штриховой код, обозначение стандарта. Обратите внимание: калибра и тона в этом перечне нет — производитель наносит их по своему усмотрению (пункт 6.4.3). Поэтому сверять нужно то, что стандарт обязывает указать: артикул и номер партии на каждой коробке, до вскрытия и до начала укладки.
Две вскрытые коробки керамогранита рядом: плитки из разных партий заметно отличаются оттенком
Оттенки цвета стандарт не регламентирует — поэтому весь объём берут одной партией

Резерв: сколько лишнего и зачем

Запас закладывается не «на всякий случай», а под три конкретные статьи расхода. Первая — подрезка: она задаётся раскладкой, и при диагонали или крупном формате отходов кратно больше, чем при простой прямой укладке. Вторая — бой при транспортировке и в работе. Третья — допустимый процент дефектов: стандарт по показателю качества поверхности требует, чтобы не менее 95% плиток были без видимых дефектов внешнего вида. Это значит, что часть материала законно уйдёт в отход, и претензий тут не будет.

Отсюда правило, которое экономит больше всего нервов: весь объём по помещению берут разом, одной партией. Докупить «немного не хватило» через месяц — почти гарантированно другой калибр и другой тон. Из этой же логики родилась привычка считать плитку не по площади из плана, а по развёрткам с раскладкой от видовой стены.

Остаток не выбрасывают. Одна-две коробки хранятся на объекте до конца гарантийного периода: это единственный источник замены при сколе. Практика та же, что и с краской — банка с маркировкой партии переживает ремонт, потому что подобрать цвет заново по вееру не получится.

Срок — это условие договора, а не обещание менеджера

Здесь у заказчика прав больше, чем он обычно думает, и все они привязаны к тому, записан срок или нет.

Общее правило — статья 457 ГК РФ: срок передачи товара определяется договором, а если договор его определить не позволяет — по статье 314. Пункт 2 статьи 314 говорит, что такое обязательство «должно быть исполнено в течение семи дней со дня предъявления кредитором требования о его исполнении».

Для предоплаты действует более сильная норма. Пункт 1 статьи 23.1 ЗоЗПП: «Договор купли-продажи, предусматривающий обязанность потребителя предварительно оплатить товар, должен содержать условие о сроке передачи товара потребителю». Нарушили срок — по пункту 2 потребитель вправе по своему выбору потребовать «передачи оплаченного товара в установленный им новый срок» либо «возврата суммы предварительной оплаты товара, не переданного продавцом», плюс полного возмещения убытков. Пункт 3 добавляет деньги: «продавец уплачивает ему за каждый день просрочки неустойку (пени) в размере половины процента суммы предварительной оплаты товара», и эта сумма не может превысить саму предоплату. Возврат денег — в течение десяти дней с момента требования (пункт 4). Освобождение одно: непреодолимая сила или вина самого потребителя (пункт 5).

Работы считаются иначе. Пункт 1 статьи 708 ГК РФ: «В договоре подряда указываются начальный и конечный сроки выполнения работы», и подрядчик отвечает за нарушение начального, конечного и промежуточных сроков. Для потребителя пункт 5 статьи 28 ЗоЗПП назначает неустойку «в размере трех процентов цены выполнения работы (оказания услуги)» за каждый день просрочки — с потолком в цену работы или общую цену заказа.

Полпроцента в день за товар и три процента в день за работу — разница не случайна. Товар можно подождать, простаивающая стройка дорожает каждый день.

Очерёдность закупки

Сроки различаются на порядок, и именно поэтому закупка идёт не одним походом в магазин, а волнами. Разница между «в наличии» и «под заказ» принципиальная: в первом случае товар физически лежит на складе и срок — это логистика, во втором отсчёт начинается только после запуска в производство.

Порядок закупки относительно этапов работ. Сроки — рыночный ориентир на 2026 год, точные цифры даёт поставщик
ВолнаЧто заказываетсяПочему именно тогда
До штробленияСветильники, электроустановочные изделия, инсталляции, скрытые части смесителейЗадают размер выреза, глубину ниши и точку подключения; менять после штробления — ломать стену
До черновой отделкиДвери скрытого монтажа, вентиляционное и климатическое оборудованиеКоробка монтируется под штукатурку, а не в готовый проём
До плиточных работПлитка, керамогранит, мозаика — весь объём одной партиейРаскладка строится под фактический калибр; докупка означает другую партию
После чистового замераМебель на заказ, столешницы, зеркала, стеклоИзготавливается по факту помещения; проектный размер и реальный расходятся
Финальная волнаСвободностоящая мебель, текстиль, декорСо склада приезжает быстро, на объекте мешает и пачкается

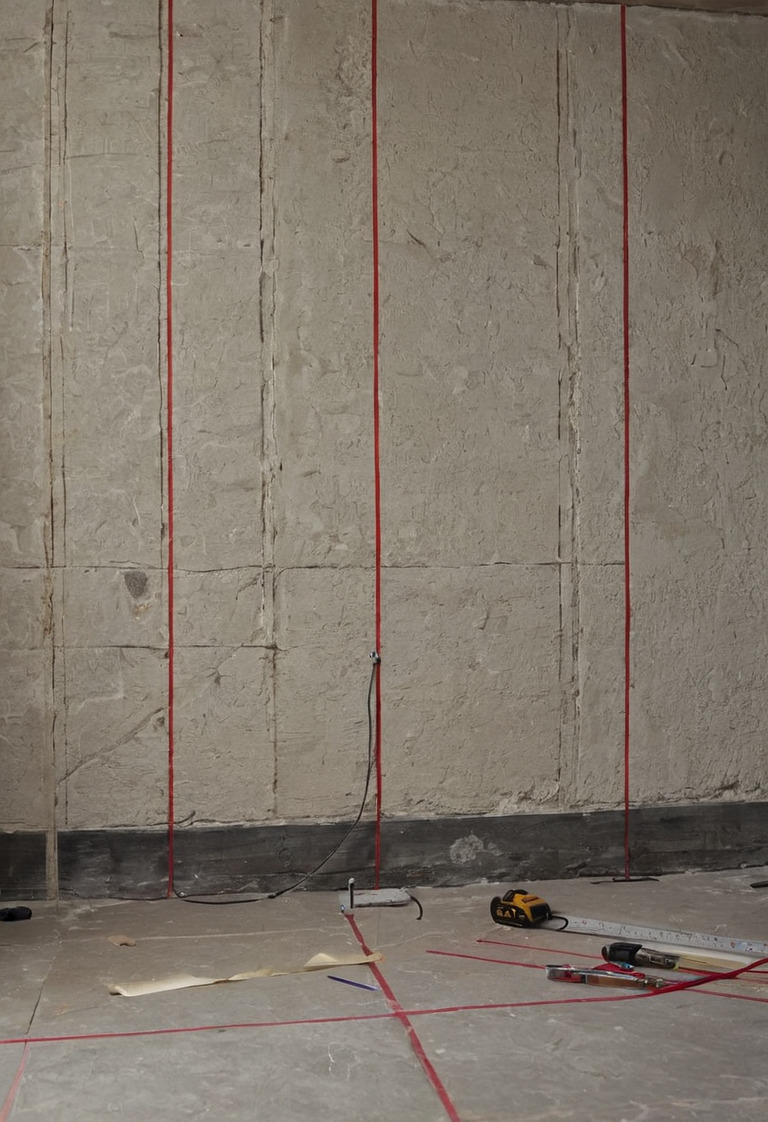

Стена с размеченными штробами, рядом на полу распакованные встраиваемые светильники и монтажные кольца
Светильники и скрытые части арматуры заказывают до штробления: они задают размер выреза

Мебель по индивидуальным размерам и двери скрытого монтажа — самые длинные позиции в проекте: их не берут со склада, они запускаются в производство под конкретный заказ, и срок складывается из очереди на производстве, изготовления и логистики. Поэтому дата их заказа определяется обратным счётом от даты монтажа, а не наличием денег в моменте. Где заказ окупается, а где хватает готового корпуса — отдельный расчёт, и делать его нужно до, а не после того, как посчитаны погонные метры хранения.

Чистовой замер, от которого считается мебель, — не то же самое, что обмерный план в начале проекта. Первый снимался по голым стенам, второй — по оштукатуренным, и между ними лежат сантиметры штукатурки, плитки и звукоизоляционных обшивок.

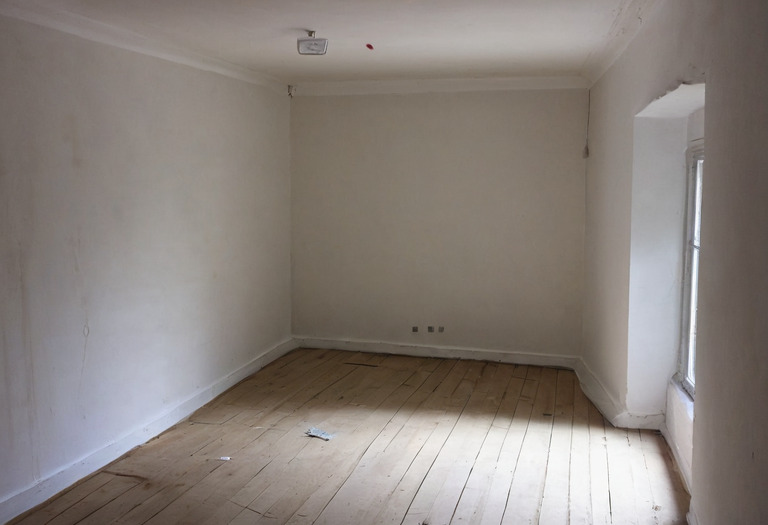

Ниша в оштукатуренной стене с наклеенными бумажными метками замера и лазерным дальномером на полу
Чистовой замер под мебель снимается по отделанным стенам, а не по проектному размеру

Когда позиция исчезла

Снятие с производства посреди проекта — не форс-мажор, а рабочая ситуация, и решается она по одному алгоритму. Сначала выясняется, что на этой позиции держится: только внешний вид, габарит, узел примыкания или схема подключения. Дальше замена ищется по критичному параметру. Светильник подбирается по размеру выреза, если потолок уже закрыт; смеситель — по типу и посадке скрытой части; плитка — по калибру и толщине, потому что от неё зависит уровень пола.

Что тянет за собой замена
Каждая подмена — это не одна строка, а цепочка листов. Другой светильник меняет план потолка и, возможно, [схему групп на диммерах](/zametki/rozetki-chek-list/). Другая сантехника двигает привязку выпусков. Другая толщина плитки меняет отметку чистого пола и высоту порога у [двери скрытого монтажа](/zametki/dveri-skrytogo-montazha/). Поэтому замену фиксируют протоколом [авторского надзора](/metod/avtorskiy-nadzor-reglament/) и правкой в альбоме, а не устной договорённостью с прорабом.
На столе рядом лежат снятый с производства светильник и два кандидата на замену с рулеткой между ними
Замену подбирают по критичному параметру — размеру выреза, посадке, толщине, — а не по картинке

И последнее, самое приземлённое. Ведомость комплектации — это ещё и календарь платежей: у каждой строки есть дата заказа, а у даты заказа — сумма. Поэтому её ведут параллельно со сметой объекта, а не отдельным файлом. Резерв в бюджете и запас по площади — две разные страховки от одного и того же: от того, что реальность на объекте окажется чуть больше расчёта. Именно на комплектации чаще всего и выясняется, почему смета растёт после старта работ — не из-за подорожания, а из-за строки, которую заполнили словами вместо артикула.

Короткие ответы

Плитка из двух коробок отличается по оттенку — это брак?
Нет. ГОСТ 13996-2019 в пункте 6.1.2 прямо говорит: «Оттенки цвета и различия в фактуре (рисунке) не регламентируются». Требование стандарта — соответствие утверждённому образцу-эталону цвета, а не совпадение коробок между собой. Поэтому весь объём берут одной партией сразу.
Какая неустойка положена, если предоплаченный товар не привезли в срок?
По пункту 3 статьи 23.1 Закона «О защите прав потребителей» продавец платит за каждый день просрочки половину процента суммы предварительной оплаты. Взыскивается со дня, когда товар должен был быть передан, и не может превышать сумму предоплаты.
Сколько плитки закладывать сверх площади?
Запас считается не процентом, а раскладкой: он покрывает подрезку по краям, бой при транспортировке и допустимый процент плиток с дефектами внешнего вида. При простой прямой укладке запас минимальный, при диагонали и сложном формате — заметно больше. Точное число даёт плиточник по развёрткам, а не калькулятор в магазине.
Что делать, если позиция снята с производства посреди проекта?
Сначала проверить, что именно держится на этой позиции: габарит, цвет, узел примыкания или всё сразу. Замена подбирается по критичному параметру, а не по картинке, и её обязательно пересогласовывают с теми листами альбома, где этот габарит зашит в размеры.
Обязательно ли указывать срок поставки в договоре?
Если есть предоплата — да: пункт 1 статьи 23.1 ЗоЗПП требует, чтобы договор купли-продажи с предварительной оплатой содержал условие о сроке передачи товара. Без срока обязательство попадает под пункт 2 статьи 314 ГК РФ и исполняется в течение семи дней со дня, когда вы этого потребовали.
